「AI擴張速度遠高於電力設備建置速度。」台達電董事長鄭平於6月2日COMPUTEX台達電記者會上指出,全球大型AI資料中心建設需求快速增加,但電網擴建速度追不上雲端服務供應商(CSP)的投資腳步,使電力缺口持續擴大。
鄭平以美國為例表示,預估至2028年,新增資料中心將額外帶來44GW電力需求,但電網新增供電能力僅約25GW,約只能滿足57%需求,留下逾四成缺口。
為了讓電力更貼近終端設備與實際使用場景,台達電今年在COMPUTEX首度亮相預製型AI模組化資料中心,並展示貨櫃式AI資料中心、電力模組系統、固態變壓器(SST)等解決方案,協助企業因應AI時代的高功率、高密度與高能效需求。
預製型資料中心崛起,建置時間可縮短60%

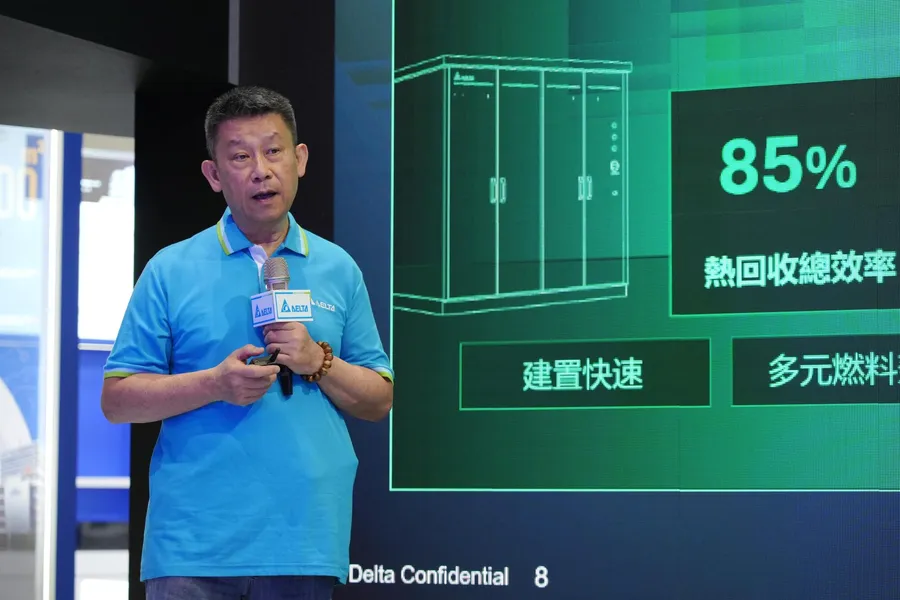

「AI帶動全球資料中心投資急速擴張,不論是土地、水資源、電力供應,甚至施工人力,都成為大型資料中心建置瓶頸。」鄭平表示。
不同於傳統資料中心需在現場完成配電、冷卻與設備安裝,預製型資料中心可先在工廠整合供電、散熱、機櫃與管理系統,再運送至客戶端部署,大幅縮短建置時間。台達電表示,這類方案最多可縮短約60%建置時間。

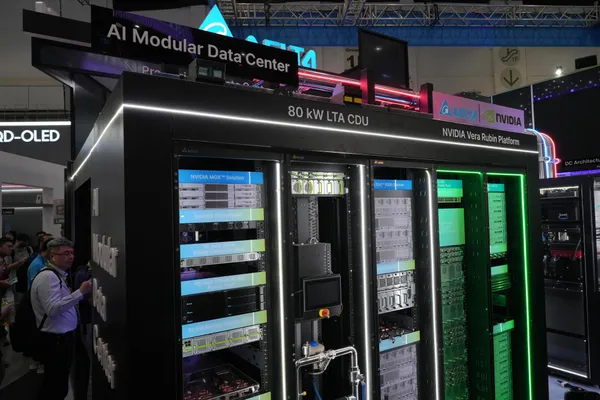

台達此次展出的室內型模組化資料中心與貨櫃式AI資料中心,正是瞄準這項需求。其中,貨櫃式AI資料中心已整合電力、散熱與運算設備,企業只需接上電源與網路,即可快速導入AI算力。
台達電資訊通訊基礎設施事業群總經理黃彥文透露,目前台達已累積超過76個預製型資料中心專案經驗,並陸續取得美國大型CSP驗證資格。
他觀察,目前市場需求仍以大型CSP為主,但真正大幅成長將落在2027年之後。原因在於AI算力正逐漸從超大型資料中心向企業端延伸,屆時大量企業將需要可快速部署的在地AI運算中心。
「以前是蓋完機房再裝設備,未來可能是設備做好後,直接運到現場啟用。」黃彥文說。
資料中心走向能源自主,微電網成新戰場
土地、水資源與電力供應,近年已成為大型AI資料中心建設最主要的限制因素。尤其在美國,川普政府已推動大型AI與雲端業者承諾自行負擔新增發電與電網建設成本,避免資料中心用電需求推升一般用戶電價。這也使資料中心不再只是耗電設施,而是開始具備發電、儲能與能源管理能力。
在此趨勢下,為了支撐AI資料中心穩定運作,企業除了建置太陽能、風電、燃氣發電機等電力來源,也需要搭配儲能系統、能源管理平台與智慧調度能力。
這也是台達近年積極向上游延伸的原因。鄭平表示,過去台達產品多集中在用電端,但近年已逐步布局發電端設備,包括風電轉換器(Wind Converter)及燃料電池等產品,希望打造完整的高效、低碳智慧電網解決方案。
其中最受矚目的,是台達投入的固態氧化物燃料電池(SOFC)。鄭平指出,SOFC發電效率可達60%,若搭配廢熱回收,整體效率最高可超過80%,高於一般天然氣發電機組約35%至50%的能源轉換效率。未來若能與資料中心結合,可望成為AI時代重要的分散式能源方案。
「未來資料中心不只是用電,而是要自己發電、自己管電。」鄭平強調。
1MW機櫃時代來臨,800V直流供電成關鍵架構
「當一個AI機櫃的電力需求達到1MW時,相當於將2000台冰箱的用電量集中在單一機櫃大小中。」台達電源及系統事業群副總裁暨總經理陳盈源說。
他指出,隨著AI機櫃功率快速攀升,單櫃耗電量已逼近1MW等級,傳統48V供電架構逐漸遇到瓶頸。
「如果用50V供應1MW電力,線材可能超過500公斤,根本不可行。」陳盈源說。
因此,產業趨勢正快速走向800V高壓直流(HVDC)架構。台達此次展示的固態變壓器(SST),可直接將電網的中壓交流電轉換成800V直流電,減少多次電力轉換程序,轉換效率可達98.5%。
更受市場關注的是台達此次展示的「800V直降12V」方案。外界普遍認為這項技術仍停留在概念驗證階段,但陳盈源在記者會上透露,技術本身並非最大障礙,真正挑戰在於伺服器系統必須重新進行安規認證與架構設計,目前台達正與客戶共同開發。
「技術不是問題,生態系成熟才是關鍵。」他說。
鄭平表示,AI未來真正的價值不只存在於超大型雲端資料中心,也將逐漸往企業端與邊緣端延伸。無論是企業私有AI、工廠智慧化,或未來機器人與Physical AI,都需要更分散、可更快速部署的算力中心。
