最近深澳(煤)電廠是否興建,引起了社會大眾廣泛的討論,本文嘗試從離岸風電與智慧電網的角度來論述替代方案的可行性。

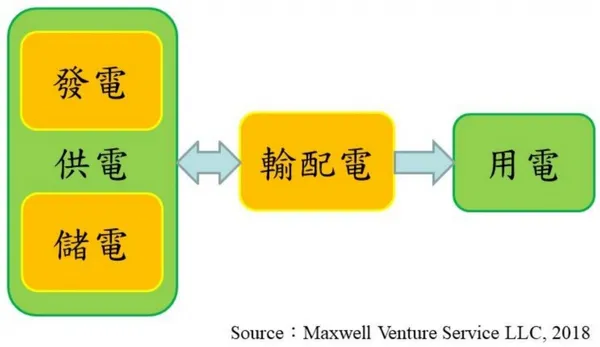

為了用一種更直覺的想法來思考這個問題,我們簡化IEC的智慧電網模型,把電力系統簡單區分成供電、輸配電、用電三大塊。其中,供電端包括發電與儲電,發電端可以透過輸配電來對儲電進行充電的動作,所以在用電與輸配電之間我給一個雙向的箭號。用電端則因為純粹消耗電力,所以和輸配電端是單向關係,電力從輸配電端流向用電端,被用掉消耗掉了。當儲電裝置進行放電的時候,則可以透過輸配電系統給用電端使用。
建置深澳電廠的目的主要是為了滿足用電端的需求,而深澳電廠是供電的其中一種方式而已。因此邏輯上如果要找到深澳電廠的替代方案,我們可以找「替代的發電方案」、「替代的儲電方案」來滿足深澳電廠的供電任務,然後根據「替代的發電方案」與「替代的儲電方案」的特性,來重新規劃我們的「輸配電系統」。
使用海底電網技術連結台澎金馬地區與離岸風場
鑑於我從2011年到現在所累積的離岸風電與智慧電網專業知識,我嘗試提出一個大膽的想法,論述「臺灣海峽電網(Taiwan Straits Submarine Grid)」來增加電力系統的可靠度(Reliability),同時利用「海電北送(Offshore Wind Power Transmitted to Northern Region)」的概念來探索離岸風電取代深澳電廠的可行性。
基本的構想是使用海底電網技術來連結台澎金馬地區以及離岸風場,其中,離岸風場又包含「固定式離岸風場(Fixed-bottom Offshore Wind Farm)」與未來成本會更低的「浮體式離岸風場(Floating Wind Farm)」。

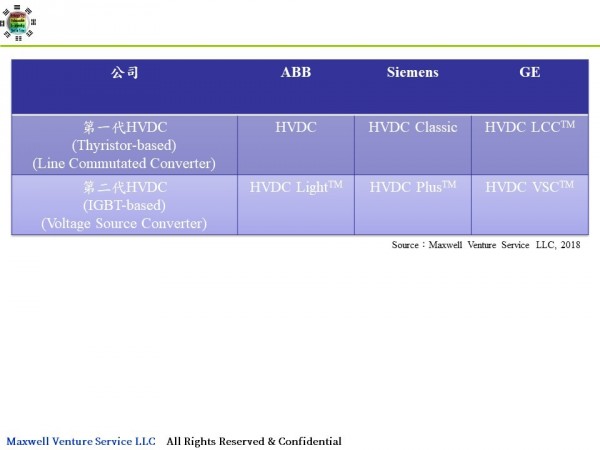

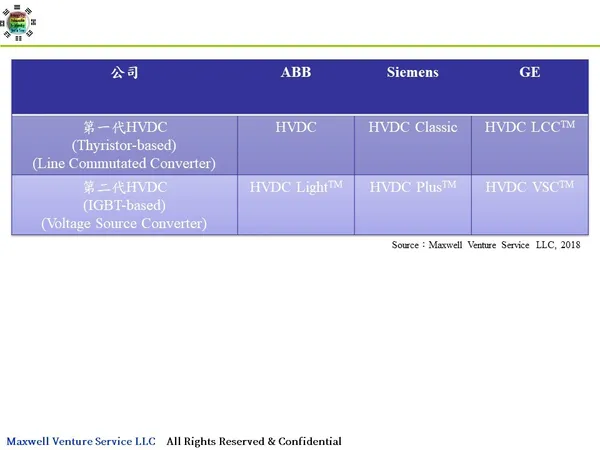

所謂的海底電網技術,我舉例說明時選用第二代HVDC技術(HVDC Gen2),這個技術是ABB公司在1997年導入商業化,稱之為HVDC LightTM [1]。第一代HVDC技術(HVDC Gen1)奠基於閘流電晶體(Thyristor),而HVDC Gen2則奠基於絕緣閘雙極電晶體(Insulated Gate Bipolar Transistor, IGBT)。Thyristor的turn-on容易控制,但是turn-off難控制,而IGBT的turn-on與turn-off都容易控制,講白話一點IGBT是一個具備完整功能的可控制開關,自然效能優於Thyristor [2]。德國西門子公司亦有第二代HVDC技術,稱之為HVDC PlusTM,第一代技術稱為HVDC Classic [2]。GE Grid Solutions則稱第一代技術為HVDC LCC(Line Commutated Converter),第二代技術為HVDC VSC(Voltage Source Converter) [3]。

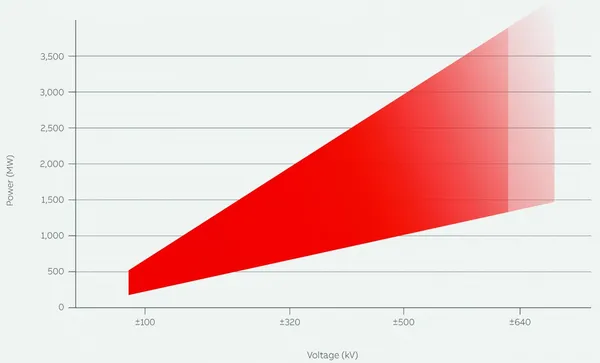

ABB公司的前身ASEA公司在1929年發明了傳統HVDC技術,隨後在1954年導入LCC技術,讓第一代HVDC技術趨於成熟。1997年ABB公司同時採用VSC技術與IGBT技術,完備第二代HVDC技術,成功應用在瑞典的案場上。HVDC Gen2的特色是比較容易併網、反應時間較快、可提供黑啟動(Black Start)、AC電壓支持、虛工補償(Reactive Power Compensation)等輔助服務,所以越來越多電網公司採用這個技術 [5]。時至今日,HVDC Light的效能介於±80KV~±800KV、100MW~4,600MW、70~2,000公里,DC直流電達3,000A,使用壽命達30年。電子開關也從IGBT進化成BIGT(Bi-mode Insulated-Gate Transistors),變電站的損失低於1%。台電的朋友還認為需要500公里的距離使用HVDC技術才有成本優勢,忽略了4th HVDC LightTM的新技術,電力轉換損失低於1%,只要70公里就有成本優勢。如果是超大裝置容量,如2.4GW,可能更短的距離就有優勢,將來HVDC Light出現在臺灣海峽,可是一點都不驚奇。
由於離岸風電的興起,傳統點對點的HVDC Gen2已經無法滿足需求,HVDC Gen2逐漸變成一個HVDC Gen2 Grid,變成一個電網的概念,這樣的架構我們稱之為多節點(Multi-Terminal)。我所提出的臺灣海峽電網概念,就是一個多節點的4th HVDC LightTM 海上電網。

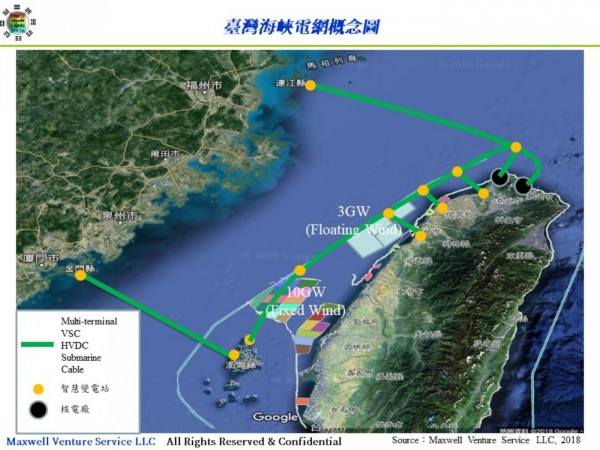

我們從澎湖開始,拉一條海底電纜到北部,從核一、核二電廠上岸,利用原來的電網進入雙北地區,陸上電網不需要重複建設,用既有的就好。
為了增加這個系統的可靠度,我們亦規劃支線電網從淡水、桃園、新竹上岸,抒解中電北送的壓力。
全世界最挑戰的離岸風場
萬一核電廠的電網故障,我們還有三處上岸點可以供應北部用電。這個海上電網除了連接目前彰化地區的離岸風場以外,還可以連結未來會在桃園至苗栗外海的浮體式離岸風場,這是臺灣海峽風速最大的地區,也是全世界最挑戰的離岸風場,任何一個開發商在此地獲勝,也代表其技術實力達世界頂尖的水準。
目前台電的加強電力網計畫,雖然規劃了10GW讓彰化地區的離岸風場上岸併網,但是中電北送陸上電網依然容量不足,所以有海上電網支援,雙管齊下,這樣的電網系統就相對安全許多了。
長期以來,台電在金門、馬祖、澎湖燃油發電造成鉅額的虧損,我們可以用未來30年虧損的金額來蓋這一個臺灣海峽電網,資金上應該綽綽有餘。從此,金門、馬祖、澎湖再也不用擔心供電問題,因為後面有一個很大的電網支持。
目前離岸風電申請容量約10GW,蔡政府規劃在2025年以前建置5.5GW,還剩下4.5GW的空間。倘若我們把這4.5GW加上浮體式離岸風電的3GW,總數約7.5GW。根據經濟部再生能源躉購費率公聽會使用的離岸風電參數,年平均容量因素用42%估計,7.5GW的容量一年可以發電276億度電。
倘若我們使用GE Renewable Energy(GERE)的Haliade X 12MW風機,年平均容量因素達63%,一年可以發電414億度電,差不多就是台灣三座核電廠的年總發電量了。深澳電廠總共1.2GW,如果用2017年台灣地區燃煤發電年平均容量因素78%估計,一年發電量約82億度電。相較於離岸風電276至414億度電來說,離岸風電發電量是深澳電廠的3.4至5.0倍。
讓離岸風電+臺灣海峽電網取代深澳電廠,可能是一個更好的選擇。深澳電廠這1000億元的投資加上未來30年澎湖、金門、馬祖的燃油發電虧損金額合計來發展臺灣海峽電網,應該是綽綽有餘。
HVDC技術已經演進到第二代了,ABB的HVDC Gen2技術也已經演進到第四代了。新的技術發展,帶來許多新的可能性,我相信未來的某一天,臺灣海峽電網必定實現,就像2011年我相信臺灣海峽會豎立數千支離岸風機一樣,我們正逐漸朝這個願景前進。
綠電成功,電網先行,這是非常重要的觀念。臺灣海峽如果要豎立數千支離岸風電,也必定需要一個強韌的臺灣海峽電網支援,才會達到最好的效果。我的盟友們,我需要你們的幫忙,一起實現這個願景,麻煩把你們的力量借給我,我們一起來改變歷史,創造更美好的未來。
