行政院三接外推方案出爐,增150億預算護藻礁!一次看懂粉紅風暴背後的能源難題
行政院三接外推方案出爐,增150億預算護藻礁!一次看懂粉紅風暴背後的能源難題

編按:2021.5.4更新

行政院3日公布三接外推方案,決定將在環評範圍內,提出工業港再外推455公尺,已離岸1.2公里,指出該方案不必浚挖、不破壞水下礁體、也保留潮間帶藻礁, 但工期將延期兩年半,預計2025年6月供氣,將增加150億元的工程經費 ,「政府努力傾聽各界建議,用最大誠意、盡最大努力調度,所討論出來最可行的方法。」行政院院長蘇貞昌強調。

即便工期勢延遲、增加工程經費,蘇貞昌指出,這是顧全生態保護、確保經濟發展所必須付出的努力,並同時要求中油、台電持續編列預算,投入全台藻礁生態的研究跟復育。接下來,政府將在全國各地舉辦說明會,提供完整資訊,有助於民眾在8月28日公投中做出選擇。

總統蔡英文則向年輕人喊話,三接外推方案顧供電更護藻礁,已盡最大努力爭取雙贏,爭取全民支持再外推方案。

以下為4月15日報導,藻礁與三接的爭議究竟是什麼,一文看懂!

三接

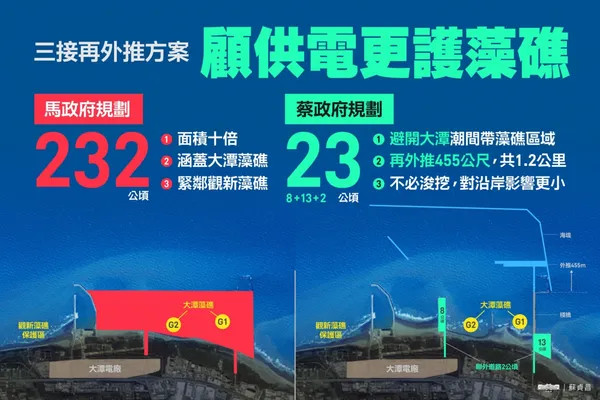

圖/ 蘇貞昌臉書

中油在桃園市觀塘工業區興建天然氣第三接收站(以下簡稱三接),被環團指控破壞千年藻礁,進而發動台灣史上第一個以環境生態為訴求的公投案「珍愛藻礁」,公投連署累積近70萬份,獲得許多年輕世代的支持,隨後連署也在3月10日達標,確定進入公投階段。

三接與藻礁保育、能源轉型關係對焦會議
4月14日13個環保團體發起「三接與藻礁保育、能源轉型關係」對焦會議,釐清三接對藻礁生態、能源轉型與減煤時程、替代方案等相關爭議。
圖/ 陳映璇攝影

這場「粉紅風暴」蔓延到校園和各個社會角落,一邊是攸關生態保育,但另一邊也是國家能源轉型必經之路,民進黨立委洪申翰形容是一場「環境v.s.環境」的對決。

13個環保團體於昨(14)日發起「三接與藻礁保育、能源轉型關係」,包括經濟部次長曾文生、前環保署副署長、律師詹順貴皆出席對話。到底三接對生態造成什麼?有其他替代方案嗎?為何政府強調三接非蓋不可?沒有三接台灣會缺電嗎?藻礁與三接的爭議快速看懂!

接收站設施為何會傷害藻礁?

珊瑚礁和「藻礁」都是生物造礁,最大的差別是在珊瑚礁是動物造礁,而藻礁是植物造礁。藻礁屬海岸多孔隙環境,裡頭有螺、螃蟹等生物,形成重要的生態系,且藻類生長過程會吸收二氧化碳,具有固碳效果。

且全台只有桃園擁有綿延27公里的藻礁海岸,北起大園區竹圍漁港,南至新屋區永安漁港,是台灣面積最大、大自然孕育7600年時間才形成的生態景觀,其中大潭藻礁蘊藏珍貴的生態,是一級保育類動物柴山多杯孔珊瑚最大棲地。

桃園藻礁
全台只有桃園擁有綿延27公里的藻礁海岸。
圖/ 珍愛桃園藻礁公投

但中油卻要在鄰近的觀塘工業區興建三接,遭抨擊破壞藻礁生態。雖然經濟部及中油僅強調陸域部分(工業區)開發範圍縮小,但環團指出海域(工業港)開發面積超過900公頃,工業港下方的生態難保不被破壞。

不過中興大學生命科學系特聘教授林幸助認為,唯有改善漂沙、污染,才能保育藻礁的生態。真正傷害藻礁並非施工,水質污染、沉積物覆蓋也需要注意。

為什麼會需要三接,有哪些實質影響?

目前中油在台有2座天然氣接收站,分別位於台中、高雄永安,加上正在興建的桃園觀塘三接以及台電規劃自建的台中、協和接收站,合計全台將有五座接收站。有關三接的三大關鍵數字,先來快速看懂!

為因應天然氣發電占比提升,桃園大潭電廠8、9號機預計2022、2023上線,兩部機組容量達200萬瓩,影響整體供電的備用容量率近6%,若三接未上線,備用容量率將掉到12~13%、備轉容量率7~8%,明顯不符目前法定備用15%、備轉10%的標準,曾文生表示,若北部無接收站,僅靠調度,恐增加供電風險。

另外經濟部指出,若三接未完工,大潭8、9機組無法達到增加發電約137億度的目標,此外還將增加500萬噸燃煤用量。而台中、興達燃煤電廠自從105至109年間,減煤已經超過750萬公噸,等於會走向減碳回頭路。

台灣環境協會理事長趙家緯則認為,「缺電」並不是三接延後的重要議題,而是要慎防連鎖效應 ,「三接不蓋,後續四接、五接是否會產生連鎖效應也不蓋,都會對減煤時程有影響。」

雪上加霜的是,台電的台中、協和接收站規劃在2025、2032年商轉,但目前仍卡在台中市都審與環評階段,進度不如預期。曾文生坦言,「沒有辦法做到對生態完全沒有影響,地球不是靜止不動,不確定的事天天都在發生,沒辦法計算到每一個細節。」

由於目前「珍愛藻礁公投」,將會在8/28進行投票,地球公民基金會執行長李根政認為,三接往後推遲,節電、再生能源是不是一個選擇?以及浮動式、台北港、外推方案的可能性?都還需要更多的時間、資訊來釐清對話。

藻礁的議題不是零和關係,而是涉及多元不同價值, 」李根政認為,每個人關心台灣的能源轉型、空汙、生態保育腳步都不會停下來,希望這是開啟社會對話的空間,在有限的時間內找到共識。

綠能有辦法彌補供電缺口嗎?

若三接時程延後,綠能、節能將是補足供電缺口的選項。趙家緯以整體供需算估算,2025年燃氣發電量缺口為100億度,若不想增加燃煤,可透過50%節電、50%綠能填補。

他估算,其中節電的部分幅度大約需要2%,另外50億度可額外興建4GW太陽光電,因此2025年再生能源發電占比要從20%增至22%,當再生能源增加,意味儲能需求也要提升,至於要興建地面或屋頂型太陽光電仍需研議。

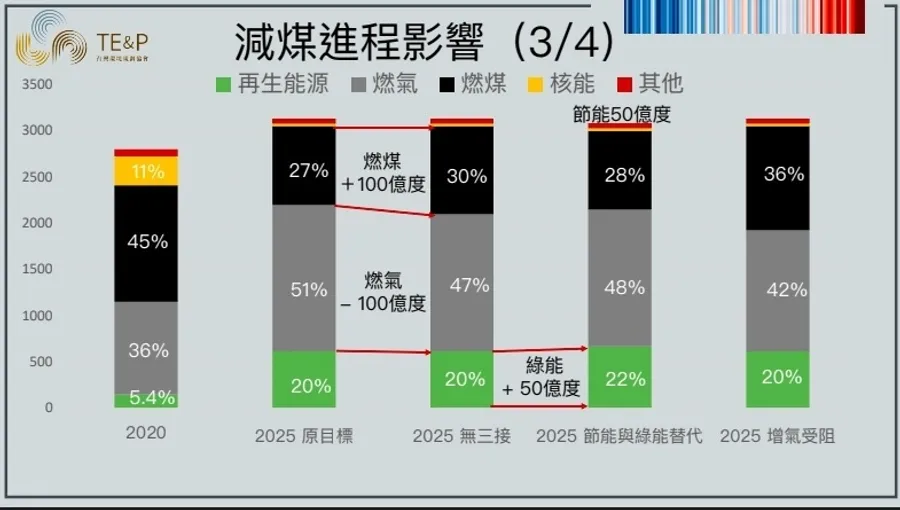

螢幕快照 2021-04-15 12.09.55
圖/ 趙家緯簡報

延伸閱讀:資料中心落地台灣2大疑問:我們是撿到寶,還是來了一隻吃電怪獸?

李根政表示,台灣過去快速推動地面型光電碰到很多挑戰,跟生態、農業產生衝突矛盾,恐怕也是挑戰。

三接有哪些可用替代方案嗎?

目前提出的替代方案,包含移到台北港、興建浮動式接收站(FSRU)替代,但經濟部都以時程、安全性反對。以台北港為例,前置作業需3年取得環評,等開發許可、填地及建站工程需8年,整體時程至少11年,可能性不高。

中興大學環境工程系教授莊秉潔指出,在新的替代方案完成前,可以選擇浮動式接收站(FSRU)作為臨時過渡方案。

FSRU整合LNG接收、儲存及氣化設施,其與傳統陸上型天然氣接收站的功能相同,可卸載及儲存LNG(液化天然氣)並能進行氣化,再連接天然氣管線將天然氣輸送至電廠或各類用戶,具備投資成本較低、佔用面積小、工程建設期程較短,以及方便選址及搬遷,可採用靈活租賃或承包經營方式,擁有高度的靈活性。

莊秉潔指出,從碼頭到拉管僅18個月就能完成,相較興建正式接收站,FSRU使用的天然氣儲槽沒有這麼多,也可達到減煤效果,當正式接收站完成後,浮動式接收站也可作為運送LNG船,不會浪費。但曾文生指出,依台灣中北部天候條件,FSRU、LNG船作業都必須要有防波堤及碼頭,仍須辦理環評變更作業,沒有18個月這麼樂觀。

FSRU浮式接收站

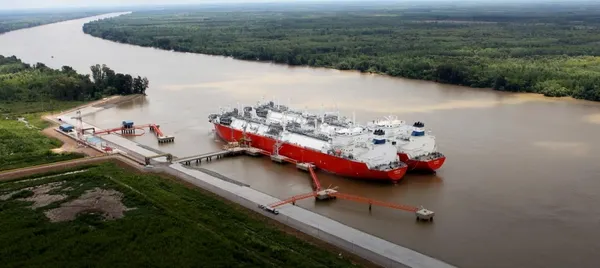

FSRU整合LNG接收、儲存及氣化設施,與傳統陸上型天然氣接收站的功能相同,可卸載及儲存LNG並能進行氣化,再連接天然氣管線將天然氣輸送至電廠或各類用戶。
圖/ 卓越能源(Excelerate Energy)官網

前環保署副署長、律師詹順貴則建議另一個作法——「外推方案」,將離岸工業港再往外海推移,水深達20米以上減少濬挖,避開對水下礁體的影響,他認為這能減少對生態的衝擊,也是目前比較折衷的做法。針對外推對生態的影響,曾文生表示,仍希望有更多生態學者對此做出說明。

站在能源轉型的十字路口,藻礁保育與天然氣接收站興建能否找到共識,在公投前仍需要開啟更多的對話溝通,以及政府將資訊公開,把問題利弊釐清,讓社會大眾思考與權衡。

責任編輯:錢玉紘

關鍵字: #再生能源
往下滑看下一篇文章
思科:打造智慧轉型韌性基礎的關鍵 人才培育與科技
思科:打造智慧轉型韌性基礎的關鍵 人才培育與科技

人工智慧(AI)正以前所未有的姿態重塑全球政府與企業的數位轉型藍圖,帶來一場深刻的變革。這股浪潮不僅預示著效率與生產力的巨大躍升,同時也為組織帶來嚴峻挑戰。如何駕馭 AI、確保資訊安全、並同時兼顧永續發展,成為當今各國政府與企業亟需面對的核心課題。在這樣一個充滿挑戰與無限機會的時代,全球網路與資安科技大廠思科(Cisco),憑藉其完整的產業生態系和豐富的跨國合作經驗,正積極扮演關鍵的賦能者角色,所推動的台灣數位加速計畫(Taiwan Digital Acceleration, TDA)也已邁入3.0階段。思科認為,值此時刻組織需要為數位轉型建立具韌性的基礎,而關鍵不只是科技,更重要的是人才培育。

AI雖解決人力短缺問題 但人員更需學習駕馭AI

負責思科國家數位加速計畫(CDA),與多國政府密切合作的思科全球資深副總裁暨全球創新長Guy Diedrich,談到當今各國政府與企業正在面臨融合著AI、資安與永續發展的數位轉型趨勢,而在此過程中關鍵的是,組織必須透過科技與培育人才來為此波轉型打造具韌性的基礎。

思科
思科全球資深副總裁暨全球創新長Guy Diedrich
圖/ 思科

Diedrich進一步表示,未來的職位已不再是用職務說明書來衡量,而是以工作流程為核心,人力會在不同階段介接不同科技,可能是AI、機器人、人形機器人甚至量子電腦,因此人力與科技的整合也特別重要。思科台灣總經理林岳田也舉例,過去在地端、雲端網路設備有各自的管理平台,未來除了將化繁為簡整合為單一平台外,許多資料搜集比對的例行工作由AI取代,但關鍵的決策判斷仍會交由人力負責,因此培育員工學習AI也更加不可或缺。

過去從TDA 1.0計畫推動至今,透過思科網路學院(Cisco Networking Academy),思科與合作夥伴已經在台灣培育超過17萬名技術人才。提供從網路工程師認證(CCNA)、網路高級工程師(CCNP)到網路專家(CCIE)等,針對不同職務與層級完整的專業培訓,而去年剛推出針對AI架構的網路設計專家(CCDE-AI Infrastructure)認證,在市場上更是炙手可熱。Diedrich強調,未來學習將成為工作中的一部份,持續在職訓練才能確保人員跟上技術的快速發展。

林岳田也指出,思科致力於人才培育不遺餘力,並從多方面投注資源。包括目前已在台灣的北、南、東部區域成立思科網路學院教師培訓中心,作為推動各區域人才培訓的種子基地。同時,思科與合作夥伴晉泰科技在2025年於高雄成立「亞灣AIOT生態系發展基地暨研發中心」,目標是培育5,000名AIOT人才並協助 1,500 人取得國際認證,以解決目前產業智慧轉型卻求才若渴的窘境。而在政府公部門方面,思科近期與國家資通安全研究院 (簡稱「資安院」) 合作「NPO資安共學計畫」,由思科網路學院 (Cisco Networking Academy) 提供課程與平台資源,資安院負責在地招募與社群經營,共同構築永續的公益資安生態系。

思科
思科台灣總經理林岳田
圖/ 思科

完整生態系整合多元科技 一同推動AI創新

數位轉型另一項重要關鍵就是科技,尤其當今企業都在思考如何利用AI推動創新。思科與18家合作夥伴,從TDA 1.0到3.0計畫,共同實踐30個創新專案。其中TDA 1.0著重智慧城市、企業 5G專網、資訊安全和數位醫療照護等核心領域,奠定數位轉型基礎;TDA 2.0計畫除了延續並深化前述智慧城市與智慧交通,也因應新冠疫情下的醫療照護需求,為長者提供遠距學習、遠距醫療等樂齡生活應用,同時拓展金融韌性等創新場景。而在離岸風電計畫中,更利用5G結合VR眼鏡解決方案,協助當時因為疫情封控而無法來台支援的國外風機維護工程師,進行遠距教育訓練。

而TDA 3.0計畫中聚焦永續發展、資安韌性和AI驅動的智慧轉型,其中指標性專案之一,便是以高雄港為場域的智慧港口解決方案。提供從貨輪進港到貨櫃卸貨、起重機遠端操作監控等全自動化營運,可提升人員工作效率並確保安全。同時此方案中也兼顧永續發展需求,透過感測器可將各種機具設備的碳排資料回傳,完整監控能源使用情形。

人員短缺不只是運輸業也是許多產業共同面臨的難題,思科與合作夥伴針對醫院推出行動醫療推車,就是利用AIOT、無線/有線網路整合結合Webex視訊系統等,能協助遠端醫師迅速掌握病情,在第一時間提供專業判斷,或協助護理師迅速正確完成數據輸入工作。思科全球副總裁黃志明也強調,科技的運用更重要的是化繁為簡,透過整合算力、網路、資安與儲存功能的AI PODs一體機伺服器,讓許多TDA 3.0專案能專注於應用開發,加速落地部署。

黃志明進一步表示,思科能協助企業導入部署各項AI創新方案,得力於生態系中有擅長應用開發、技術架構、顧問諮詢等不同領域的合作夥伴,彼此在開放、包容的平台上運作,因此能協助企業加速智慧轉型並提升企業價值。

思科
思科全球副總裁黃志明
圖/ 思科

登入數位時代會員

開啟專屬自己的主題內容,

每日推播重點文章

閱讀會員專屬文章

請先登入數位時代會員

看更多獨享內容

請先登入數位時代會員

開啟收藏文章功能,

請先登入數位時代會員

開啟訂閱文章分類功能,

請先登入數位時代會員

我還不是會員, 註冊去!
追蹤我們
蘋果能再次偉大?
© 2025 Business Next Media Corp. All Rights Reserved. 本網站內容未經允許,不得轉載。
106 台北市大安區光復南路102號9樓
